La ville investit pour ses habitants avec une nouvelle Gendarmerie
Au cœur des projets phares de Varennes-Vauzelles se trouve la construction de la nouvelle gendarmerie. Cette initiative s’inscrit dans la démarche de renforcement de la sécurité et de la présence des forces de l’ordre sur le territoire. La nouvelle structure offrira des conditions de travail optimales pour les gendarmes et renforcera la coopération avec la communauté locale.
Pose de la 1er pierre en octobre 2023
Au cœur des projets phares, se trouve la construction de la nouvelle gendarmerie. Cette initiative s’inscrit dans la démarche de renforcement de la sécurité et de la présence des forces de l’ordre sur le territoire. La nouvelle structure offrira des conditions de travail optimales pour les gendarmes et renforcera la coopération avec la communauté locale.

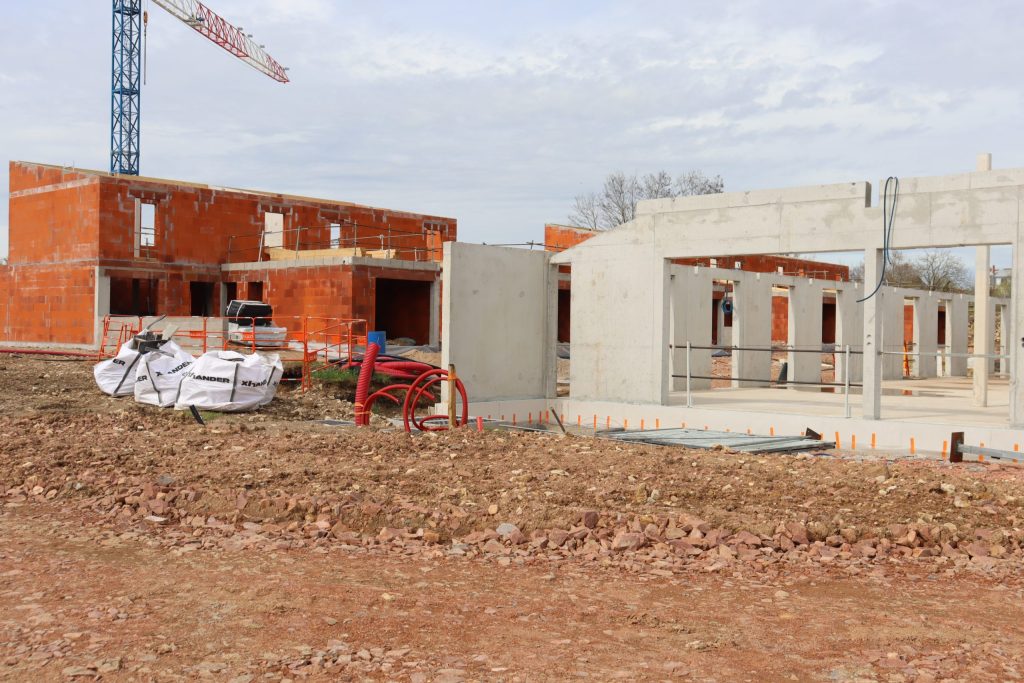

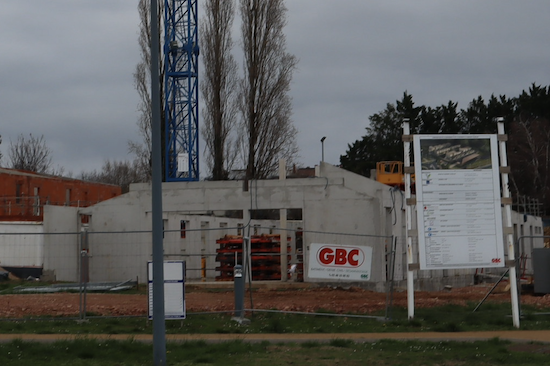

Les travaux de la nouvelle gendarmerie ont débuter en octobre 2023.
Le projet comprend la construction d’une brigade de gendarmerie d’environ 450 mètres carrés mais également la construction de 16 logements. Cette proximité favorisera une meilleure coordination et une réponse plus rapide en cas d’urgence.

La pose de la première pierre le vendredi 13 octobre 2023 a marqué le début des travaux dans le quartier des Carpeaux pour une durée d’environ 18 mois hors aléas.
Vue d’ensemble du projet
Le projet comporte un bâtiment principal à usage de bureaux, des locaux de service ainsi que 16 logements allant du T2 au T5.



Vue aérienne du site

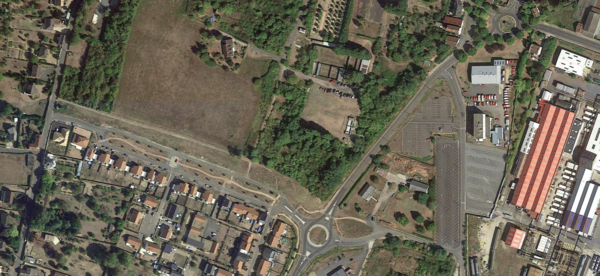

La nouvelle Gendarmerie sera construite dans le quartier des Carpeaux, à proximité du SDIS 58.
Coût et financement :
Coût 6 000 000€ HT
- Etat / DETR 2020 : 936 582€ : attribué
- Etat / Titre IV Gendarmerie 2020 : 736 646€ : attribué
- Etat / DETR 2021 : 1 018 855€ : attribué
- Etat / DSIL 2021 : 1 013 128€ : demandé et non attribué

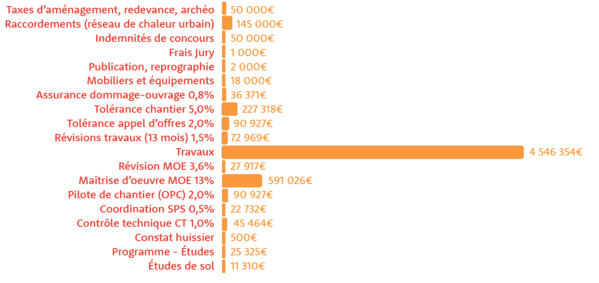

Estimation de l’Assistance à Maîtrise d’Ouvrage

Les grandes étapes du projet depuis 2020
Novembre 2020 : lancement du concours d’architecture
Juillet 2021 : la commission d’appel d’offres retient le cabinet d’architectes Nord Sud Architecture
De septembre 2021 à Novembre 2022 : mission maitrise d’œuvre par l’architecture
Novembre 2022 : lancement des consultations des entreprises
Janvier 2023 : la commission d’appel d’offres déclare sans suite la consultation
Mars 2023 : lancement d’une seconde consultation des entreprises
Juin 2023 : attribution des marchés
Octobre 2023 : début des travaux avec la pose de la 1er pierre
